项目验收 | 只争朝夕如期如数 精心施工保质保安 —— 芜申线高溧段(丹农砖瓦厂-下坝船闸段)
发布时间:2024-2-4  浏览次数:63

芜申线高溧段(丹农砖瓦厂-下坝船闸段)航道整治工程杨家湾船闸上游航道遗留工程施工图设计变更(试验段)工程施工WSNJ-YL-SG1标段于2023年8月基本完成项目驻地建设,9月完成钢筋加工场建设,于2023年10月2日正式开工,2024年1月16日基本完成现场工程量,2024年1月31日完成交工验收。

1.png项目部建设

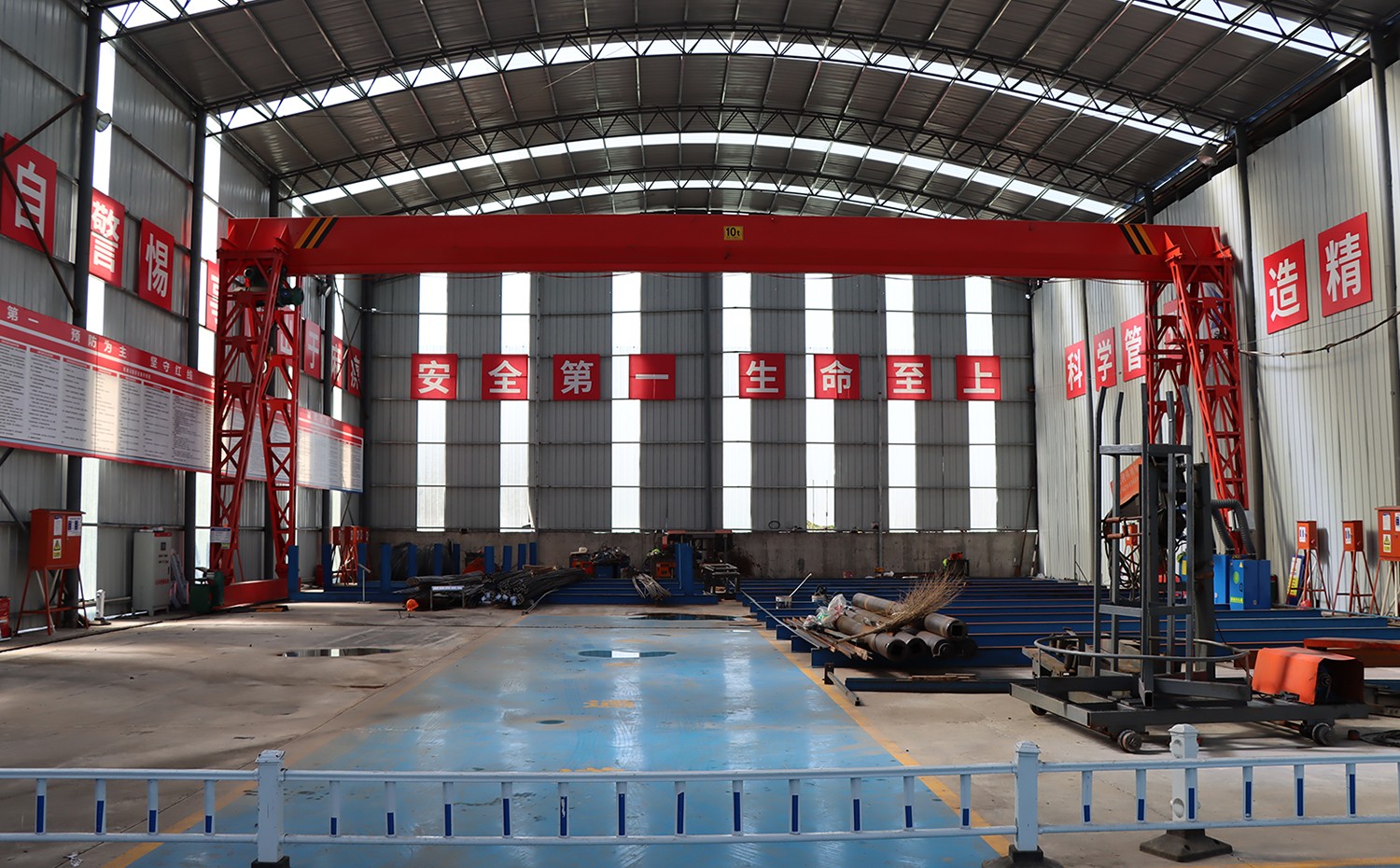

5.jpg项目部建设

现场主要工程量如下:桩长35m桩径1.2m的钻孔灌注桩243根,桩径0.5m桩长7m的高压旋喷桩144根,长20.8m宽8.9m高1.5m的钢筋砼承台9段,坡面防渗工程约5835平方米、墙前土方开挖约1.3万立方米以及疏浚工程量约2.55万立方米。

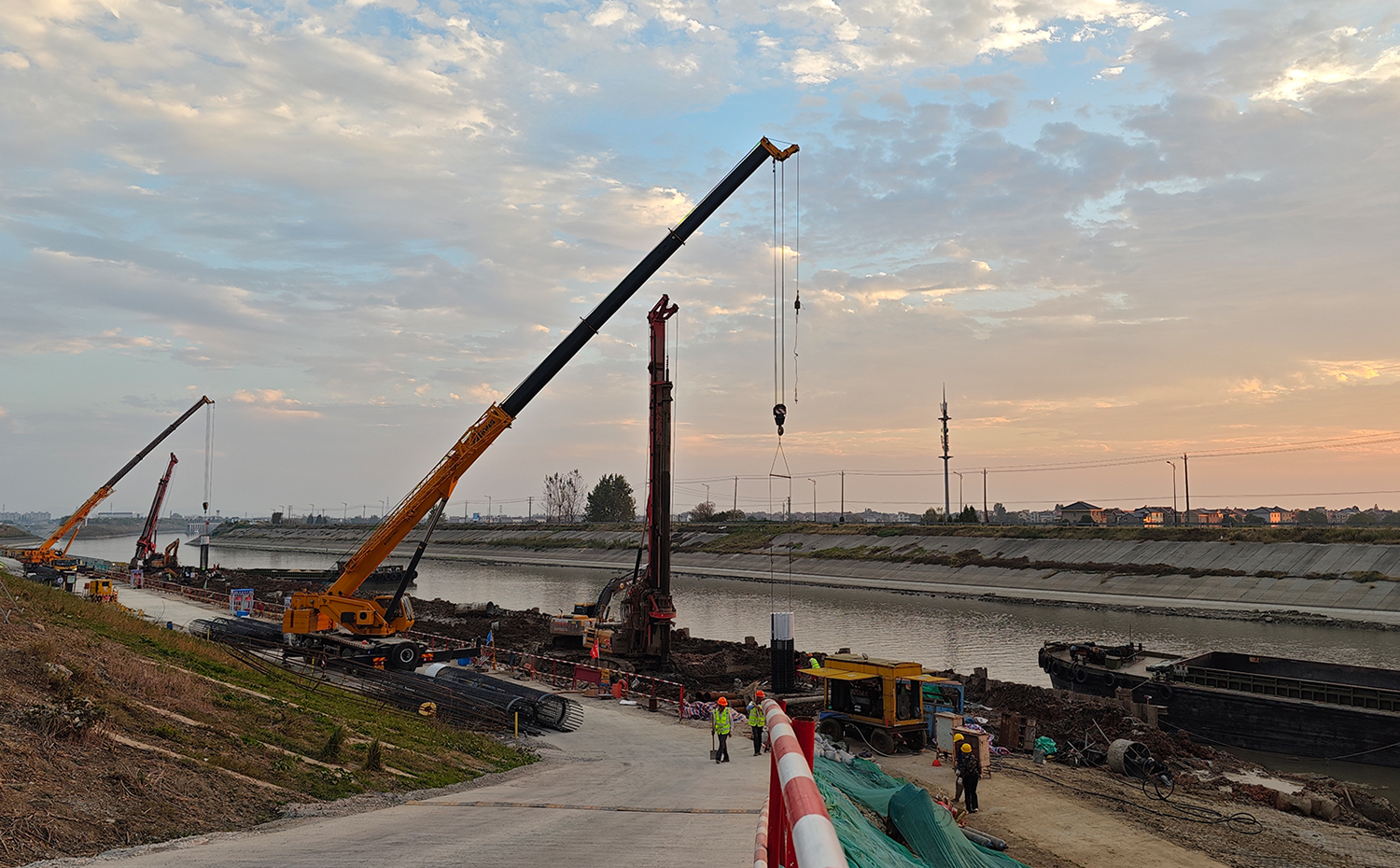

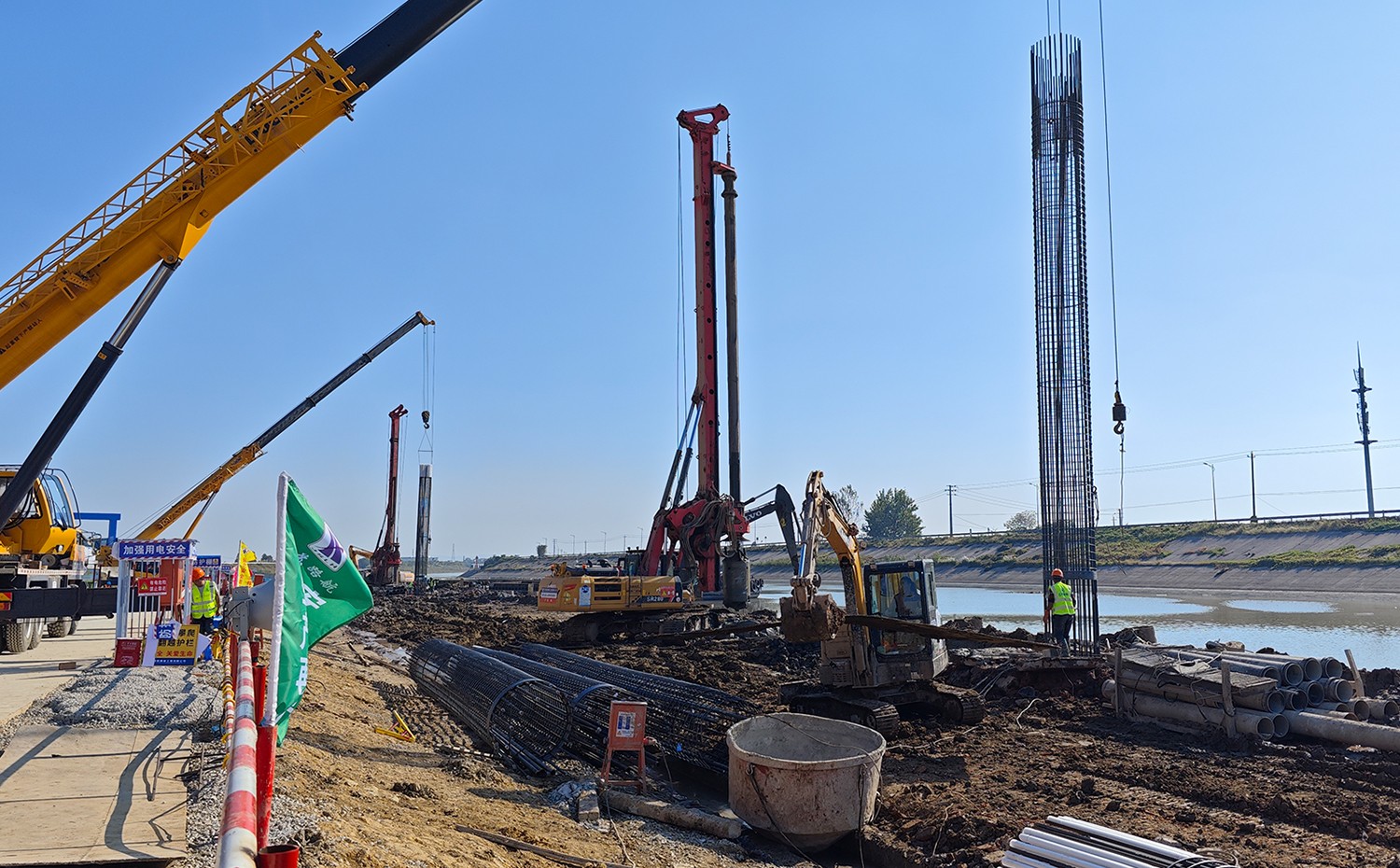

项目施工现场

项目施工窗口期短,工期紧、任务重,施工段落相对集中,项目部针对实际情况,充分考虑安全、质量、进度等各方面因素,提前制定计划,合理安排人、材、机,克服边通航边施工、现场地质条件差、冬期低温施工等重重困难,在保证质量、安全的情况下如期完工。15.jpg

项目施工现场

在上级主管部门、属地政府和建设单位、监理单位等参建单位指导支持下、在项目部全体员工的艰苦奋斗下,项目顺利完成工程任务。轻舟已过万重山,我们将总结此次施工的宝贵经验,本着“建设航道、服务航道”的初心使命,持续发光发热,为我省高等级航道建设戮力前行!
